Смоленский филиал «РИР Энерго» приступил к масштабной реконструкции теплосети на ул. Нормандия-Неман
Филиал АО «РИР Энерго» - «Смоленская генерация» приступил к масштабной реконструкции участка магистральной теплосети на ул. Нормандия-Неман. Стоимость работ составит более 228 млн рублей.

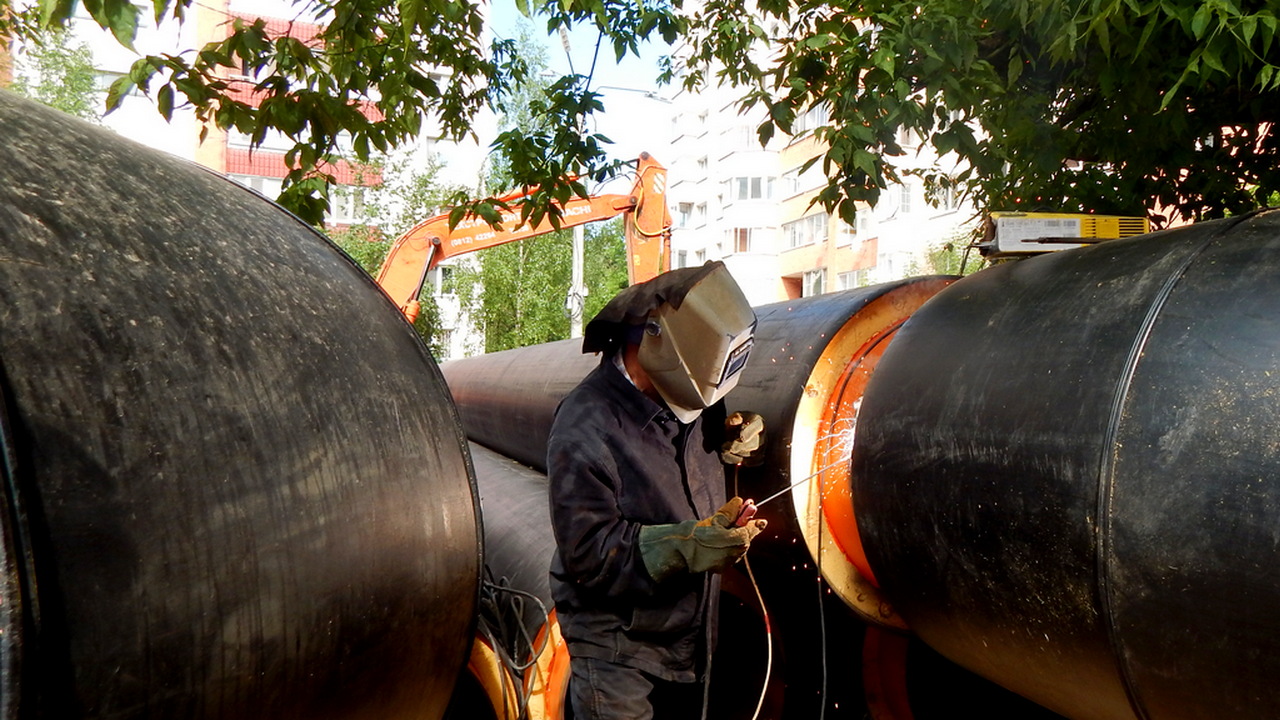

Специалисты заменят почти 1,5 км изношенных труб большого диаметра (600 мм). Взамен будут установлены новые, в износостойкой пенополиуретановой изоляции, длительного срока эксплуатации.
Специалистам также предстоит большой объем земляных работ, демонтаж старых труб и железобетонных конструкций сети, установка неподвижных опор и новых усиленных плит для защиты нового оборудования от транспортной нагрузки, реконструкция тепловых камер.
«Работа предстоит большая. Участок сложный из-за расположения трубопроводов под дорожным полотном. Ранее мы уже заменили более километра теплосети под этой дорогой, в этом году заменим оставшиеся трубы. Тем самым на многие годы нам не потребуются здесь ремонты, а сроки отключения горячей воды значительно сократятся», – отметил управляющий директор филиала Андрей Кулаев.
Он также пояснил, что ремонтные работы синхронизированы с дорожными службами, которые проведут капитальный ремонт дороги в рамках национального проекта БКД после завершения реконструкции тепломагистрали. Кроме этого, вблизи всего ремонтируемого участка находится опора контактной сети для питания троллейбусов. Чтобы обезопасить ремонтные бригады, потребовалось ее обесточивание на время работ. С изменениями в расписании электротранспорта жители могут ознакомиться на сайте МУТТП г. Смоленска.
Для проведения реконструкции потребуется временное ограничение горячей воды у жителей 79 домов – с 5 мая по 15 июля. Это вынужденная мера: из-за радиальной схемы расположения теплосетей в городе подать теплоноситель ранее указанного срока технически невозможно, а только после завершения монтажа оборудования и включения отремонтированного участка в работу.
Всего в этом году на капитальные ремонты и реконструкции магистральных тепловых сетей выделено более 439 млн рублей, что в 2 раза превышает прошлогодний объем финансирования. Работы, которые теплоэнергетики проводят летом на теплосетевом оборудовании, крайне важны для обеспечения надежного прохождения отопительного сезона.
Сроки и объемы всех работ согласованы с администрацией города Смоленска.
Об отключениях горячей воды в связи с плановыми ремонтами магистральных теплосетей жители могут узнать на официальном сайте компании: https://www.quadra.ru/customers/planovye-otklyucheniya-gvs/
Специалисты заменят почти 1,5 км изношенных труб большого диаметра (600 мм). Взамен будут установлены новые, в износостойкой пенополиуретановой изоляции, длительного срока эксплуатации.
Специалистам также предстоит большой объем земляных работ, демонтаж старых труб и железобетонных конструкций сети, установка неподвижных опор и новых усиленных плит для защиты нового оборудования от транспортной нагрузки, реконструкция тепловых камер.
«Работа предстоит большая. Участок сложный из-за расположения трубопроводов под дорожным полотном. Ранее мы уже заменили более километра теплосети под этой дорогой, в этом году заменим оставшиеся трубы. Тем самым на многие годы нам не потребуются здесь ремонты, а сроки отключения горячей воды значительно сократятся», – отметил управляющий директор филиала Андрей Кулаев.
Он также пояснил, что ремонтные работы синхронизированы с дорожными службами, которые проведут капитальный ремонт дороги в рамках национального проекта БКД после завершения реконструкции тепломагистрали. Кроме этого, вблизи всего ремонтируемого участка находится опора контактной сети для питания троллейбусов. Чтобы обезопасить ремонтные бригады, потребовалось ее обесточивание на время работ. С изменениями в расписании электротранспорта жители могут ознакомиться на сайте МУТТП г. Смоленска.
Для проведения реконструкции потребуется временное ограничение горячей воды у жителей 79 домов – с 5 мая по 15 июля. Это вынужденная мера: из-за радиальной схемы расположения теплосетей в городе подать теплоноситель ранее указанного срока технически невозможно, а только после завершения монтажа оборудования и включения отремонтированного участка в работу.
Всего в этом году на капитальные ремонты и реконструкции магистральных тепловых сетей выделено более 439 млн рублей, что в 2 раза превышает прошлогодний объем финансирования. Работы, которые теплоэнергетики проводят летом на теплосетевом оборудовании, крайне важны для обеспечения надежного прохождения отопительного сезона.
Сроки и объемы всех работ согласованы с администрацией города Смоленска.
Об отключениях горячей воды в связи с плановыми ремонтами магистральных теплосетей жители могут узнать на официальном сайте компании: https://www.quadra.ru/customers/planovye-otklyucheniya-gvs/
